近日,Axpo与Kraftwerke Sarganserland AG(KSL)宣布成功完成圣加仑州吉格瓦尔德大坝部分整修工程的主要阶段。在2025年4月2日星期三进行的最后一次混凝土浇筑作业,标志着抬高底部排水口和源头进水口的结构工程顺利结束。随着临时排水系统的关闭,吉格瓦尔德水库现已开始重新注水。

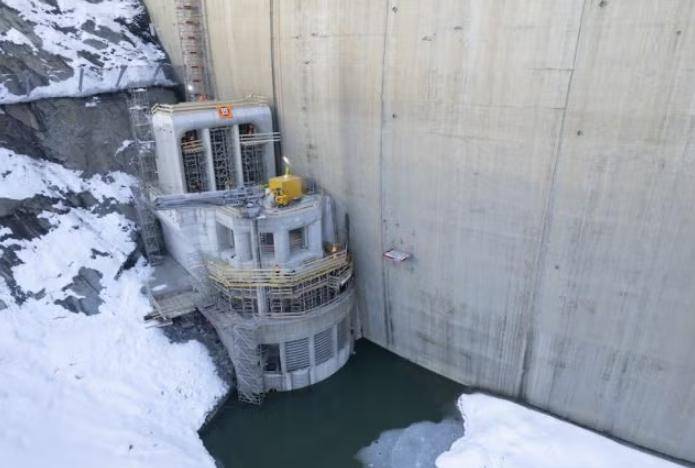

该整修项目由Axpo与Lombardi Engineering Switzerland公司历经数年精心规划,核心目标是通过迁移主要进水口结构至约20米高处,有效解决淤积问题,从而确保大坝及Mapragg发电厂的持续安全运行。Axpo与KSL为此次升级工程投入了约2500万瑞士法郎。
Axpo项目经理Erich Schmid表示:“此次工程的顺利完成得益于所有参与者的充分准备与高度投入,我们不仅按时按计划完成了任务,而且实现了零重大事故的目标。”
吉格瓦尔德大坝的施工始于2024年6月,初期主要进行场地准备工作。9月,水库排干后,进水口结构得以暴露。核心施工阶段安排在冬季进行,以利用低水流量减少生产损失。施工期间,多达50名工人分两班轮流作业,每周工作六天。
目前,吉格瓦尔德水库自3月底已开始重新蓄水,预计根据流入量需约三周时间完成。Mapragg发电厂计划于4月底恢复运营。同时,建筑设施的拆除工作正在有序进行,大坝顶步道预计于5月底重新向公众开放。Marti Group也参与了此次工程的准备与执行工作。
